BIM só gera valor real em projetos de madeira engenheirada quando deixa de ser tratado como software e passa a funcionar como processo de gestão da informação.
Em vez de depender de compatibilização constante entre documentos desconectados, o projeto opera sobre modelos coordenados com usos definidos, responsabilidades claras, critérios de validação e entregáveis vinculados ao avanço real do empreendimento.
De acordo com Sérgio Leusin, a lógica de um processo BIM deve ter um fluxo estruturalmente diferente do CAD, com novas etapas, maior simultaneidade entre disciplinas e exigência de planejamento, coordenação e monitoramento desde as fases iniciais.

Em estruturas de madeira engenheirada CLT, MLC e sistemas híbridos essa governança é ainda mais crítica. Painéis e elementos chegam à obra com alto grau de pré-fabricação, usinagem precisa e tolerâncias reduzidas. Isso desloca muito do trabalho que em outros sistemas é feito no canteiro para o projeto.
O que, em sistemas convencionais, ainda é resolvido em campo, em madeira engenheirada retorna como atraso, revisão de detalhamento, conflito de montagem ou retrabalho com custo elevado.

BIM em Madeira Engenheirada
Uma das confusões mais comuns em projetos de madeira engenheirada é reduzir BIM ao modelo 3D. O modelo é importante, mas sozinho não resolve o problema central.
O que define o valor de um processo em BIM é a qualidade das informações, a confiabilidade de cada etapa, a interoperabilidade entre disciplinas e a clareza sobre como cada dado será usado para coordenar projeto, suprimentos, fabricação, obra e operação.
Enquanto no CAD a compatibilização ocorre como correção posterior de erros, no BIM o desenvolvimento precisa ser colaborativo, simultâneo e orientado a usos concretos o que muda radicalmente a dinâmica de trabalho entre disciplinas.
Em madeira engenheirada a pré-fabricação só funciona bem quando a informação chega bem estruturada e revisada à fabricação.
Isso exige:
- Critérios de validação por fase
- Cronograma de entregáveis alinhados com a fábrica
- Nomenclaturas e classificação consistentes
- Ambiente comum de dados com acesso controlado
- Plano de Execução BIM estruturado, com responsabilidades, fluxos e critérios de controle de qualidade definidos
Sem essa base, o que se tem não é BIM é uma coleção de arquivos 3D sem governança.
Onde o retrabalho nasce: as interfaces
Em obras com madeira engenheirada, o retrabalho raramente está no painel ou na viga isoladamente. O ponto mais sensível está nas interfaces: encontro entre estrutura e instalações, ligação com núcleo de concreto, passagens de mecânica, elétrica e hidráulica, composição de piso, tolerâncias de apoio, aberturas, shafts e sequência de montagem.
Nesse sistema todos os furos são normalmente realizados em fábrica e devem ser resolvidos durante o detalhamento executivo, com isso os modelos das demais disciplinas precisam estar consolidados antes do detalhamento para fabricação. Quando isso não acontece, o que não foi resolvido no digital reaparece como improviso físico, atraso de obra ou perda de precisão dimensional.
Em madeira engenheirada, o improviso não desaparece. Ele apenas fica mais caro.
Questões como altura livre, direção de vigas, lógica de shafts, grau de exposição da madeira, estratégia de proteção ao fogo, espaços ocultos e acomodação de instalações não podem ser tratadas como refinamentos tardios.
Em lajes com instalações integradas à camada superior, por exemplo, a coordenação precisa ocorrer antes do fechamento do sistema porque depois a margem para correção cai drasticamente. O mesmo vale para desempenho acústico, que depende de camadas complementares e não apenas do elemento estrutural em si.

Projeto Casa Toca - Arquitetura: Estúdio Nacional Execução:Tronco Engenharia
LOD, LOIN e PExBIM: o modelo precisa dizer em que se pode confiar
Um dos ganhos mais concretos do BIM em estruturas de madeira é transformar o modelo em um instrumento de confiança progressiva deixando claro o que já está definido, quais informações alfanuméricas são confiáveis e para qual finalidade cada nível de desenvolvimento pode ser usado.
Muitas equipes ainda confundem um modelo "bonito" com modelo pronto para coordenar fabricação. Essa confusão é cara em sistemas de madeira engenheirada;

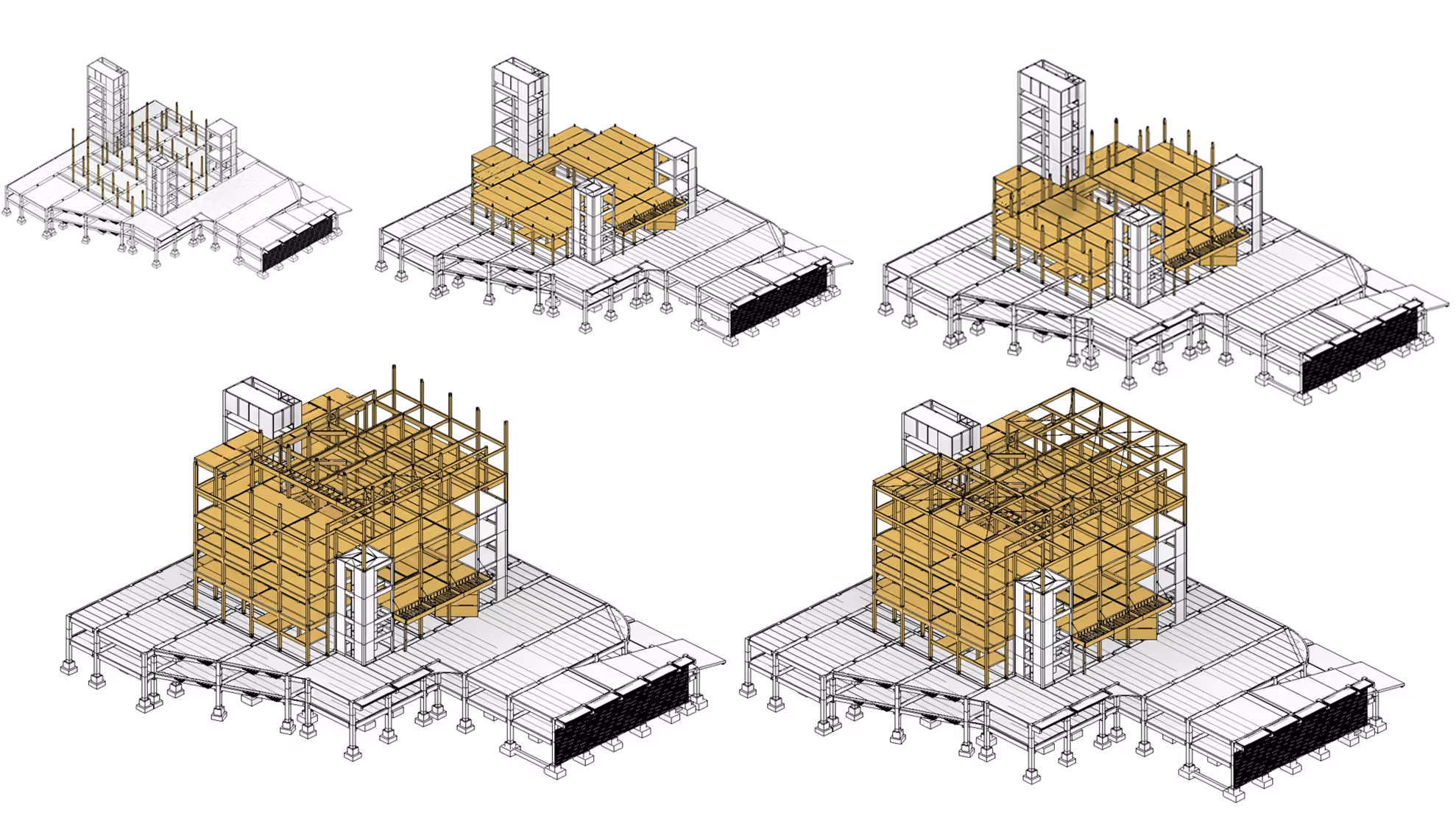

Associado ao plano de execução BIM, o nível de informação (LOIN) funciona assim em cada fase:

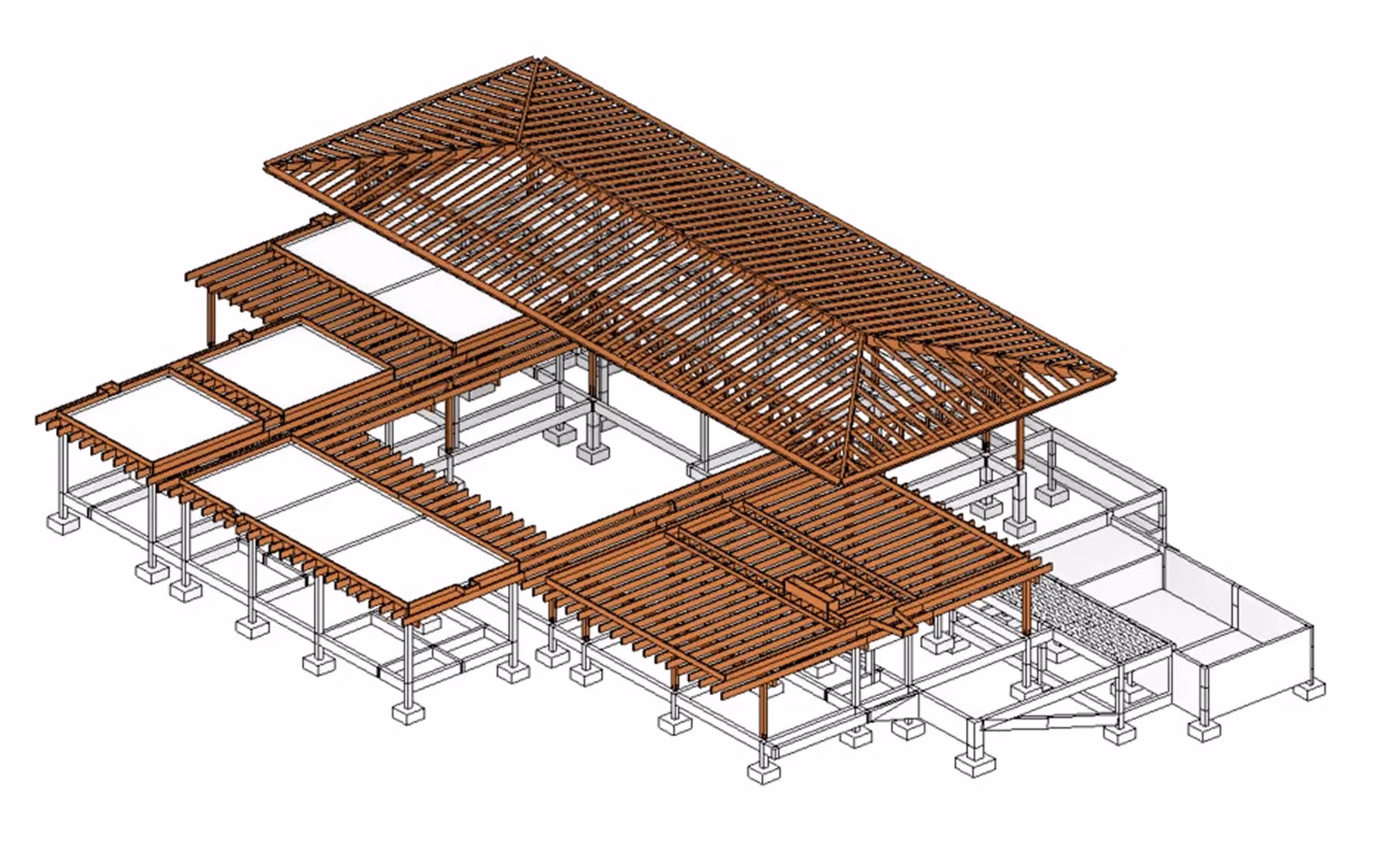

É essa progressão controlada que transforma o BIM em ferramenta de redução de risco: não a existência do modelo, mas a clareza sobre o que está validado em cada etapa.

Do modelo à fábrica: onde o BIM realmente elimina o improviso
Em madeira engenheirada, a transição entre projeto e fabricação é muito mais direta do que em sistemas convencionais. Os painéis podem ser entregues com aberturas e usinagens já executadas em fábrica o que acelera a montagem e reduz interferências no canteiro. Desenhos de produção corretamente executados permitem que a usinagem seja feita pelo fabricante com CNC, gerando peças com alta precisão dimensional.
Quando isso está bem coordenado, a estrutura chega ao canteiro pronta para ser montada. Quando não está, a adaptação em campo gera perda de alinhamento, tempo e previsibilidade.
É aqui que o BIM mostra um dos seus efeitos mais tangíveis: ao conectar a detecção de interferências, o detalhamento executivo, a troca de dados entre disciplinas e a fabricação digital, ele antecipa decisões que, sem esse fluxo, surgiriam tardiamente e com custo muito maior.
Tolerâncias pequenas exigem um projeto mais preciso
A madeira engenheirada chega à obra com peças produzidas com uma alta precisão, e isso é excelente para velocidade e qualidade de montagem, mas exige que as interfaces com outros materiais sejam pensadas com mais rigor desde o início do projeto.
A madeira engenheirada chega à obra com alta precisão dimensional. O risco não está nela, mas no contato com sistemas de maior variabilidade: concreto, fachadas e instalações.
Essa diferença de tolerância precisa ser absorvida pelo projeto por meio de folgas calculadas, detalhes ajustáveis, critérios de apoio definidos e estratégias de conexão estabelecidas antes da fabricação. Em estruturas híbridas, ignorar esse ponto no início do projeto é garantir imprevisto na montagem.
Quando esses sistemas entram tarde na coordenação, o risco de conflito não está na peça de madeira engenheirada em si, mas na forma como ela encontra os demais elementos. BIM ajuda a antecipar exatamente esse tipo de incompatibilidade construtiva, não apenas interferências visuais, mas conflitos que afetam fabricação, montagem e desempenho final.
Sequenciamento, logística e montagem também são projeto
Em madeira engenheirada, a obra não começa quando o caminhão chega ao canteiro. Ela começa quando o modelo já está maduro o suficiente para orientar:
- Fabricação e embalagem dos elementos
- Transporte e janelas de entrega
- Ordem de içamento e montagem
- Áreas de espera e circulação no canteiro
- Proteção climática dos elementos em obra
A contratação dos fornecedores deixa de ser apenas compra e passa a integrar a gestão da informação da obra. O momento de envolver o fornecedor, o que entra no pacote de fabricação e a ordem de montagem são decisões de projeto.

Como o BIM reduz risco na prática: quatro frentes
1. Menos retrabalho de compatibilização
O processo BIM antecipa a participação das disciplinas e desloca a coordenação para antes da obra. Em madeira engenheirada, ajustes tardios afetam fabricação — não apenas desenho.
2. Menos improviso em fabricação e montagem
Quando aberturas, penetrações, inserts e conexões estão resolvidos no modelo e validados no executivo, a montagem fica previsível e o canteiro deixa de ser espaço de resolução de indefinições.
3. Menor risco logístico
Um modelo mais maduro melhora a previsibilidade de fornecimento, reduz incerteza sobre a sequência de obra e facilita a gestão do prazo de fabricação e entrega.
4. Menor risco de desempenho
Ao integrar estrutura, envelopamento, instalações, estratégia de umidade, proteção ao fogo, acústica e montagem, o BIM melhora a capacidade do projeto chegar à obra mais resolvido e a obra chegar ao uso com o desempenho projetado.

Conclusão
BIM reduz risco, retrabalho e improviso em obras de madeira engenheirada porque obriga o projeto a amadurecer antes. E quando trabalhamos com madeira, isso não é detalhe operacional é requisito do sistema.
Quando a estrutura é pré-fabricada, usinada e montada com alta precisão, a obra depende muito menos de correção em campo e muito mais da qualidade da informação que sustenta projeto, compatibilização, fabricação e logística.
BIM para estruturas em madeira não se resume a modelar em 3D ou extrair quantitativos. Exige coordenação entre disciplinas, Plano de Execução BIM bem definido, entregáveis com critérios claros de validação, compatibilização entre sistemas e antecipação das decisões que se tomadas tarde, comprometem a fabricação e montagem.
Quando o projeto estrutural em madeira e o BIM funcionam como sistema, a obra tende a ser mais limpa, mais rápida e mais previsível.
Quer aprofundar como estruturar um Plano de Execução BIM para projetos de madeira engenheirada? Entre em contato, vamos construir juntos.
